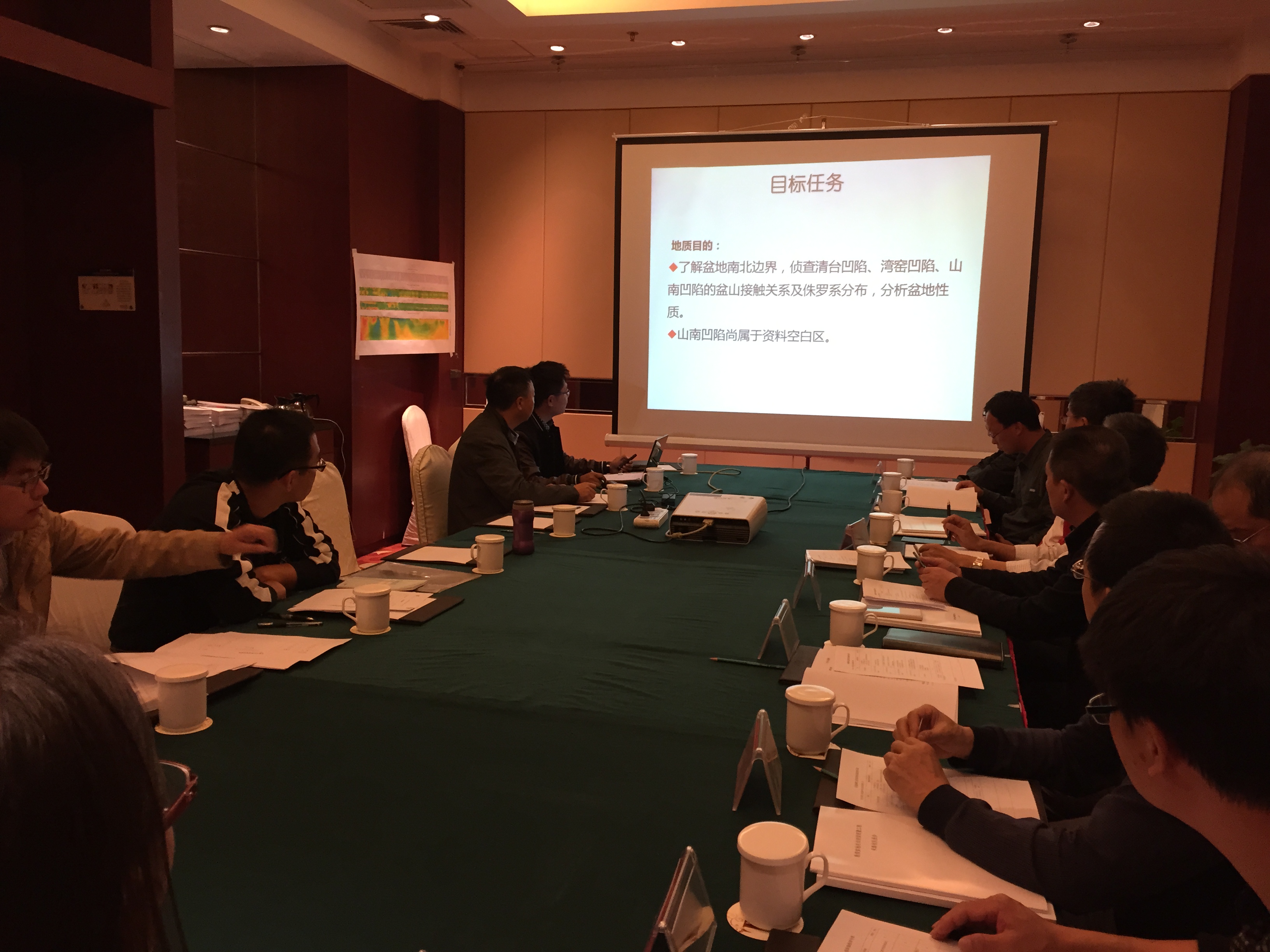

2015年10月12日,中国地质调查局油气资源调查中心(以下简称“中心”)组织有关专家对天津地球物理勘探中心承担的“甘肃敦煌盆地电法剖面测量”野外采集工程进行了完工验收。
“甘肃敦煌盆地电法剖面测量工程”隶属于“甘肃敦煌盆地油气基础地质调查”子项目。该工程部署CEMP测线2条,全长160km,点距200m,测线穿过敦煌盆地西部清台凹陷、湾窑凹陷、山南凹陷及三危山隆起。通过CEMP剖面测量及处理解释,结合以往重磁及CEMP/MT、二维地震、钻井等资料,将有利于侦查清台凹陷、山南凹陷、湾窑凹陷的盆山接触关系及侏罗系展布情况。
该工程为2015年6月16日公开招标,由天津地球物理勘探中心中标承担,7月24日顺利通过设计评审,8月5日完成试验工作,开始正式采集工作,于9月30日完成全部野外采集工作。
验收组认真听取了施工单位的工作汇报,仔细检查了野外采集施工的各项原始资料,包括物理点测量成果簿、测量技术报告、现场初步处理成果以及各项质量检查报告,从已获得的资料和初步处理结果看,施工符合相关技术规范。仪器工作状态正常、稳定,采集的数据真实、可靠,各项指标符合设计要求;资料整理规范、齐全,达到设计及合同所规定的技术指标和要求,能够满足地质解释要求。经专家组评议,该项目完成了合同规定的野外采集任务,同意通过验收。
同时专家组建议后续进一步完善各项统计数据及总结报告,加快电法资料处理解释工作,并按照中心要求及时提交各项资料。
