鸡煤参1井、鸡煤参2井压裂施工是鸡西盆地地层含气性测试工程的主要工作内容,该工程属于中国地质调查局油气资源调查中心二级项目“黔西川南及东北三江地区煤层气基础地质调查”的招标工程“东北三江地区煤层气钻探和电法测量工程”,由东北煤田地质局勘察设计研究总院负责实施,于2016年10月12日开始压裂,10月21日顺利完成2井3层的压裂施工。

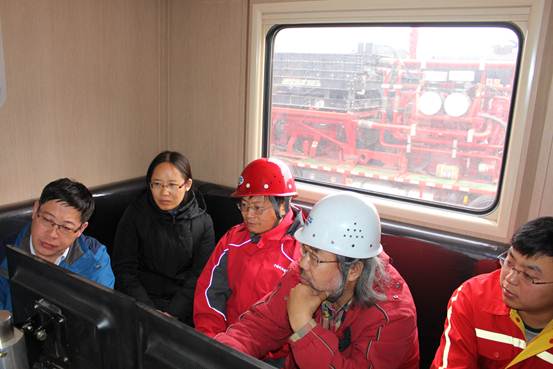

2016年10月21日中国地质调查局油气资源调查中心科技处处长、新能源矿产调查工程首席专家张家强、油气室特聘专家彭德华、煤层气项目组毕彩芹、迟焕鹏等到达鸡煤参1井第二层段压裂施工现场,与压裂工程承担单位负责人及现场压裂专家共同指挥了现场压裂施工作业。

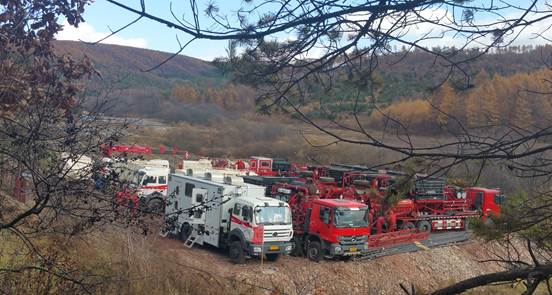

鸡煤参1井压裂第一层段(1182.00-1179.00米)由于地层原生裂缝不发育、渗透率较低,压力对排量极为敏感,排量阶梯式缓提至2.5m3/min,套管压力即升至35.3MPa,经现场研究决定将施工限压值提升至43MPa,通过适时调整排量、砂比,顺利完成鸡煤参1井压裂第一层段的施工。累计注液1078.7m³,其中前置液302.35m³,携砂液772.51m³,顶替液3.84m³,加入中砂、粗砂共计43.69m³,砂比3-10%;鸡煤参1井压裂第二层段(988.05-982.45米)累计注液1426.54m³,其中前置液496.45m³,携砂液917.09m³,顶替液13m³,加入中砂、粗砂共计80.1m³,砂比5-16%;鸡煤参2井压裂层段埋深818.45.00-812.45米,累计注液760.46m³,其中前置液160.86m³,携砂液584.99m³,顶替液14.61m³;加入中砂、粗砂共计53.21m³,砂比5-14%。目前,鸡煤参1井和鸡煤参2井正在关井扩压,同时在安装排采设备及建设场地,预计一周后将进入排采阶段。
本次压裂施工加深了对鸡西盆地煤系地层渗透率、地层应力、压力敏感性等地层特性的认识,并首次在鸡西盆地以“煤系三气兼探”为目标对盆地深部含气地层进行了储层改造尝试,探索了适应区域地层特性的压裂改造工艺,积累了宝贵的压裂施工经验,为后续地层含气性测试工作奠定了坚实的基础。
